|
1. 12. 2008 |
V tomto termínu bude uveden do provozu parkovací systém pro 95 osobních automobilů. |
30. 4. 2008
Jednotlivé prostory jsou předávány vlastníkům do úžívání.
|
|
10. 4. 2008
|
Bude provedena kolaudace původní budovy, bezprostředně po té bude následovat předání bytů do užívání vlastníkům a uzávírání kupních smluv.
K tomuto datu bude ukončena i stavební příprava pro montáž technologie parkovacího systému. Tato bude instalována až po zprůjezdnění Hradební ulice, což předpokládáme na počátku měsíce května.
|

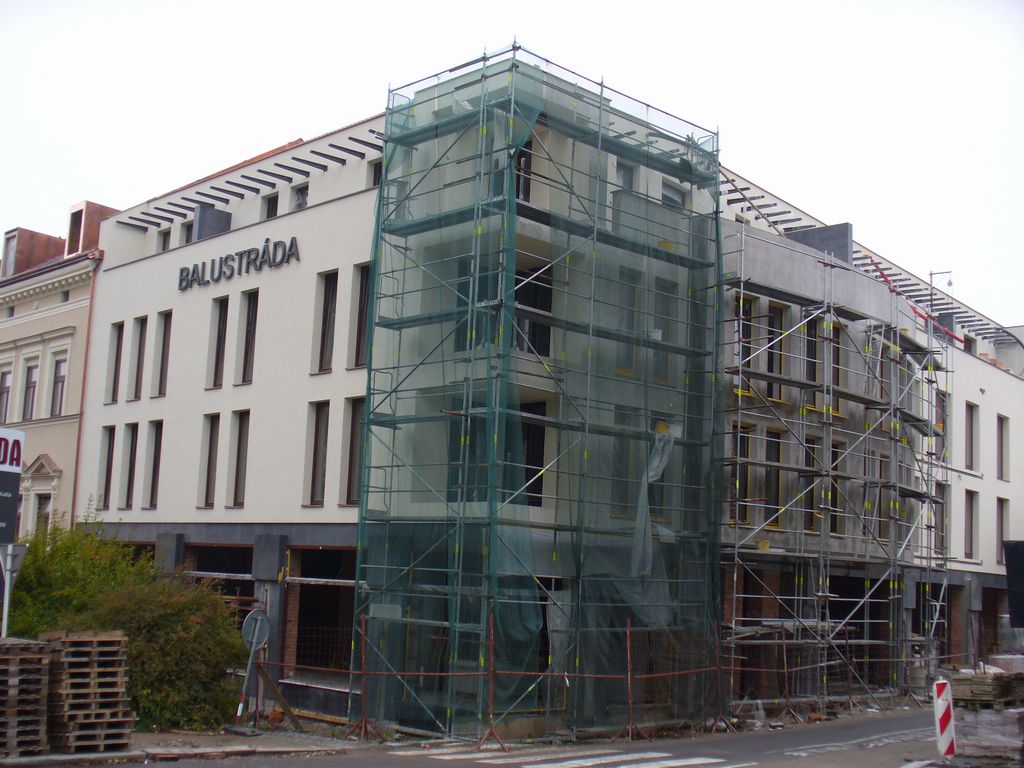

19. 2. 2008 |
Byla zkolaudována nová část OBC Balustráda, průběžně jsou předávány byty do užívání vlastníkům a uzavírány kupní smlouvy. |
31. 1. 2008
Nová část (blok A) je téměř
dokončena. Provádí se revize,
tlakové zkoušky a drobné dokonč.
práce. Zároveň je zahájena
rekonstrukce Hradební ulice
(investorem je město Chrudim),
plánované dokončení je 04/2008.
Následně bude zprovozněn
i podzemní parking.
|
|
25. 11. 2007 |
|

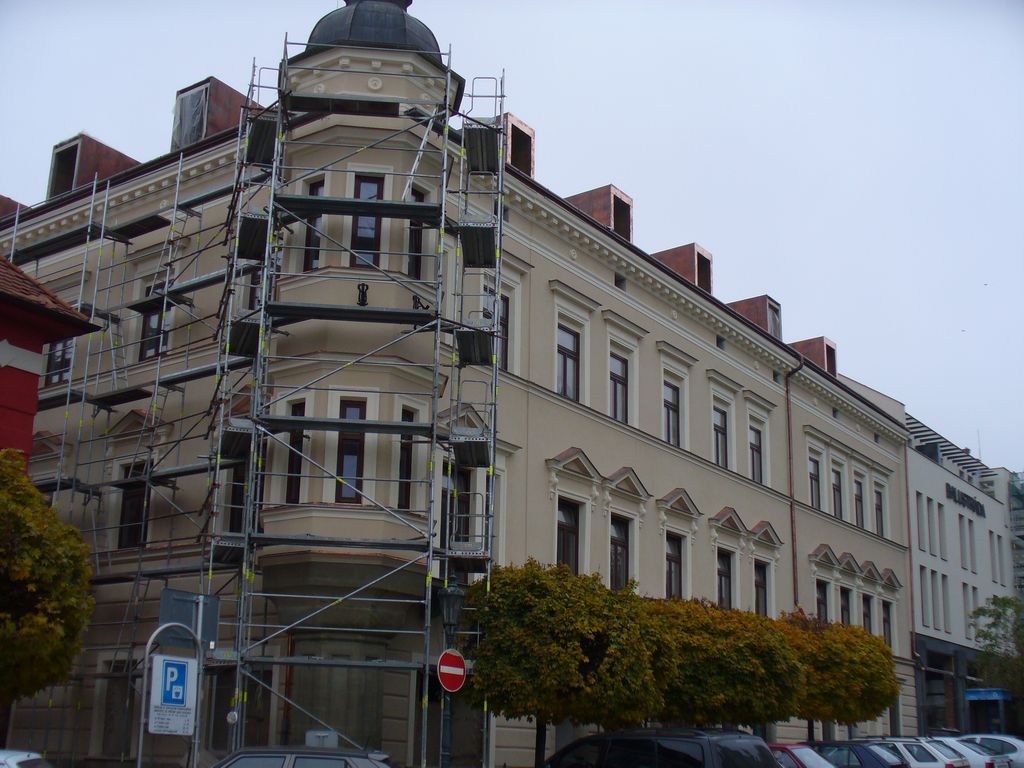

28. 10. 2007

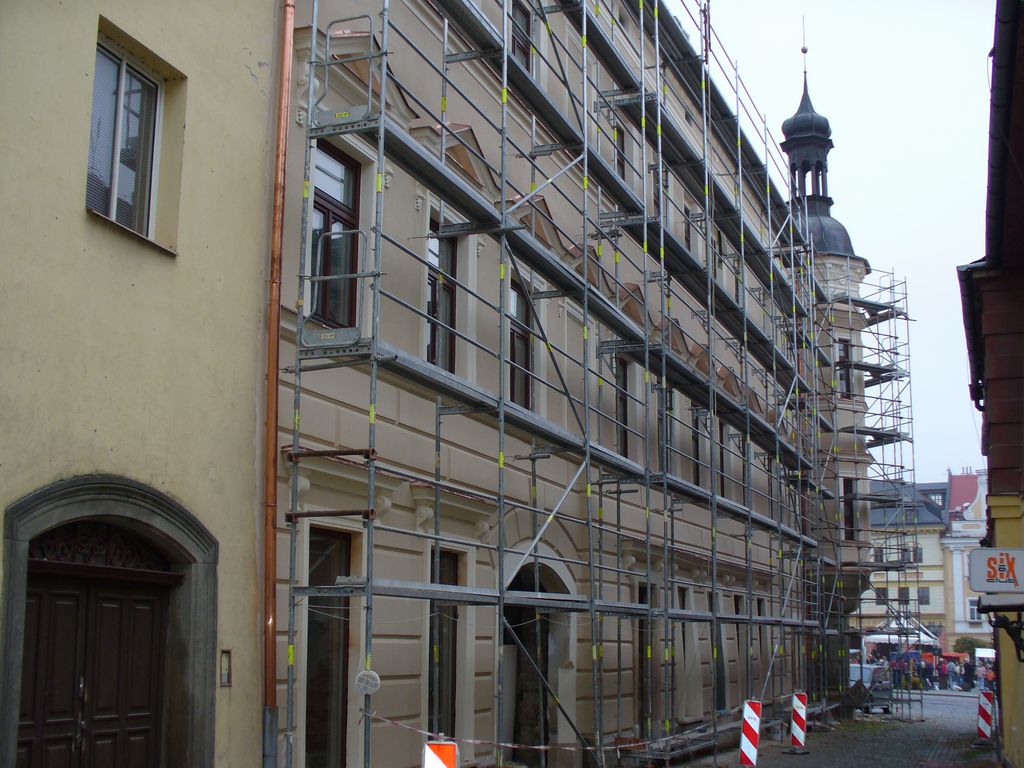

Je dokončena oprava fasády
původního domu a probíhá montáž
zateplovacího systému nové části.
Jsou dokončovány vnitřní rozvody,
probíhá příprava pro montáž výtahů. |
|

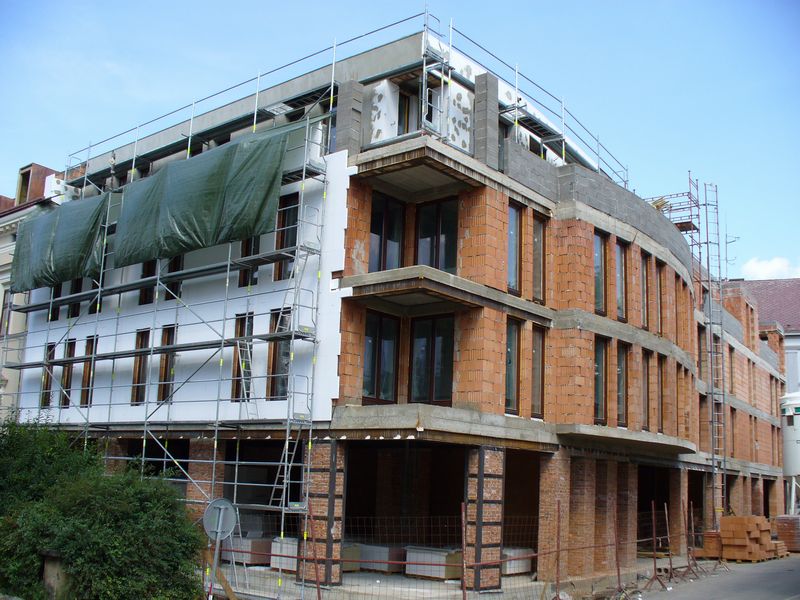

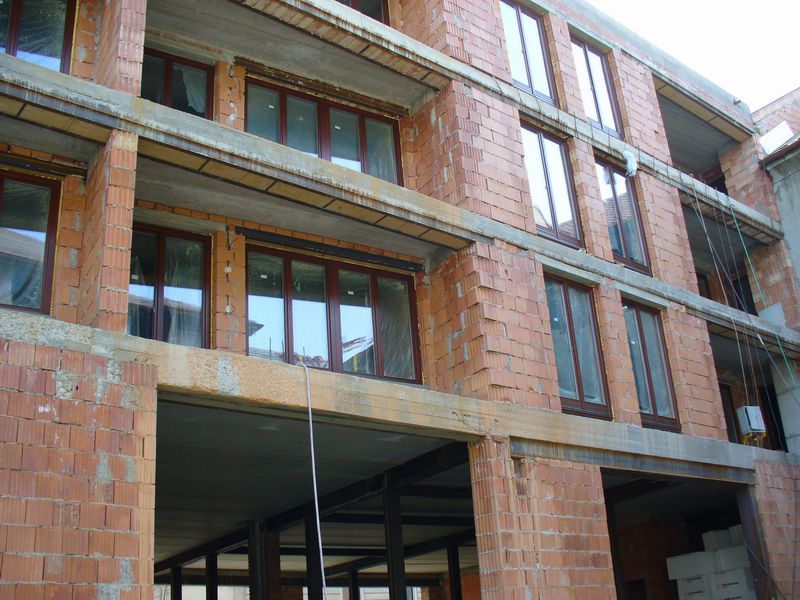

20. 09. 2007
Byla osazena všechna okna.
Probíhá zateplování obvodových zdí
nové budovy. |
|

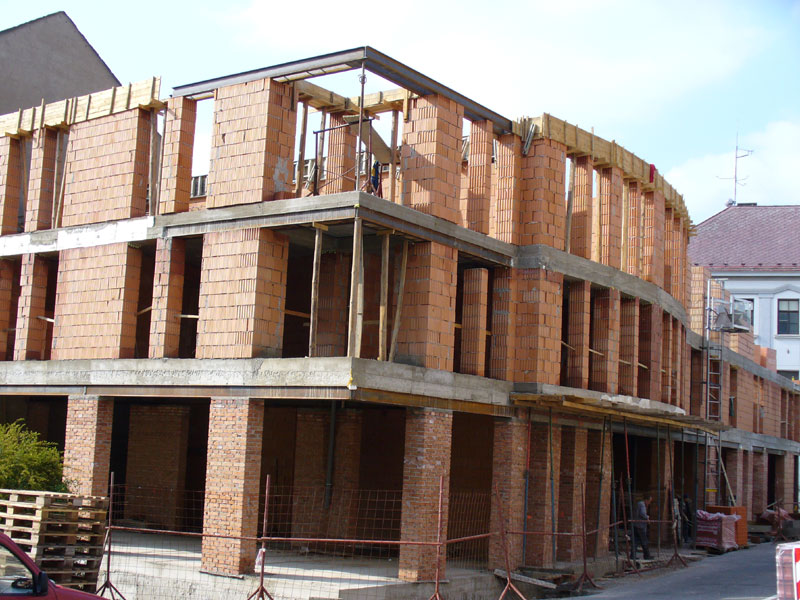

23. 05. 2007
Na původní budově probíhá rekon-
strukce střechy a klempířské práce
na nově vzniklých střešních otvorech,
dále rekonstrukce původních kamen.
prvků, ostění a portálů. Na přístavbě
je dokončována vyzdívka druhého
patra a připrava uložení stropů 3.NP |
|

20. 04. 2007

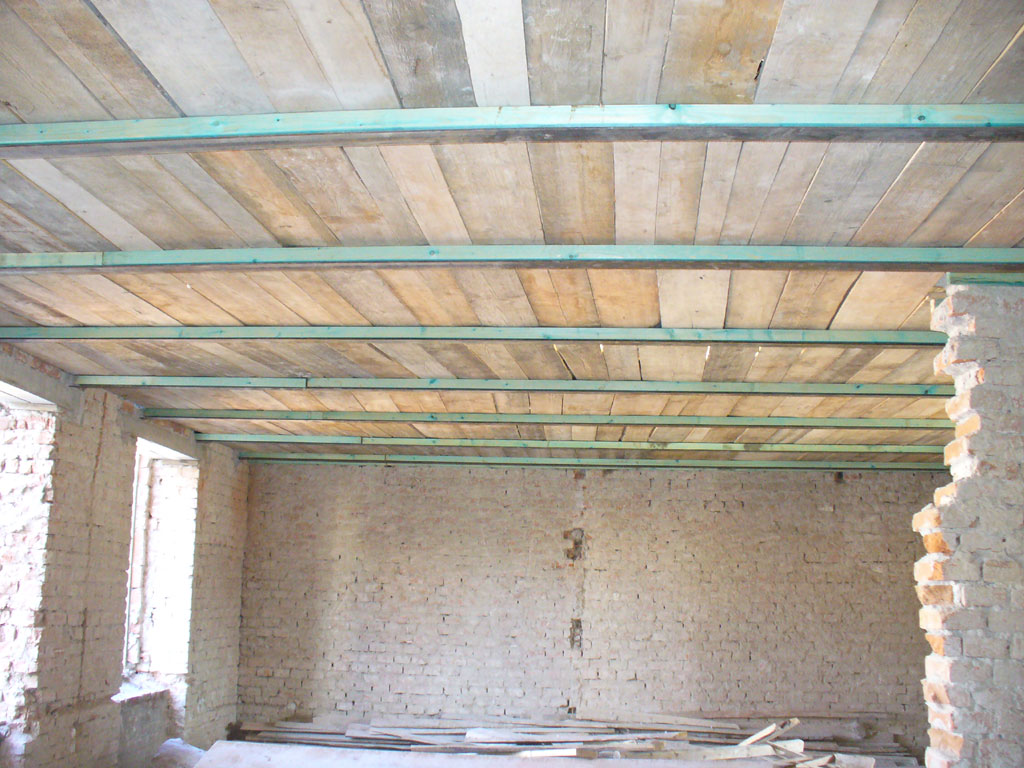

Byla dokončena montáž stropů 2.NP
a dokončuje se obvodový věnec
přístavby. Na původní části domu
dochází k vyrovnání původní vazby,
odstranění hlinikové krytiny a laťování
pro pokládku keramických tašek. |
|

30. 03. 2007
Zahájena výstavba 1. NP nové
budovy. Dále jsou rekonstruovány
stropy 3. podlaží a střešní plášť
staré budovy. |
|

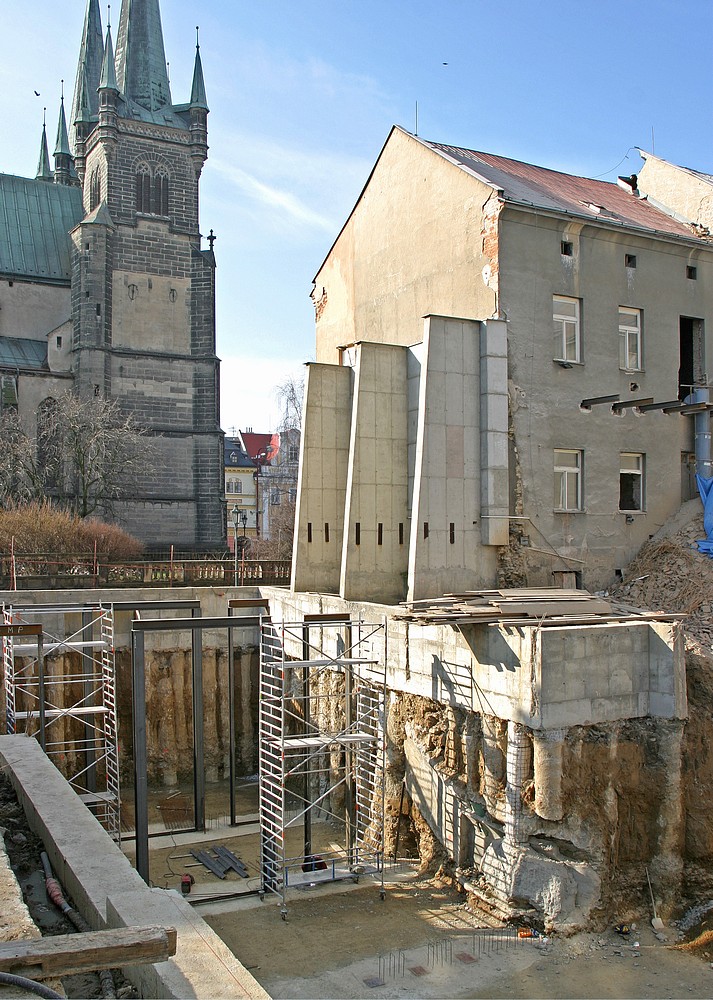

25. 02. 2007

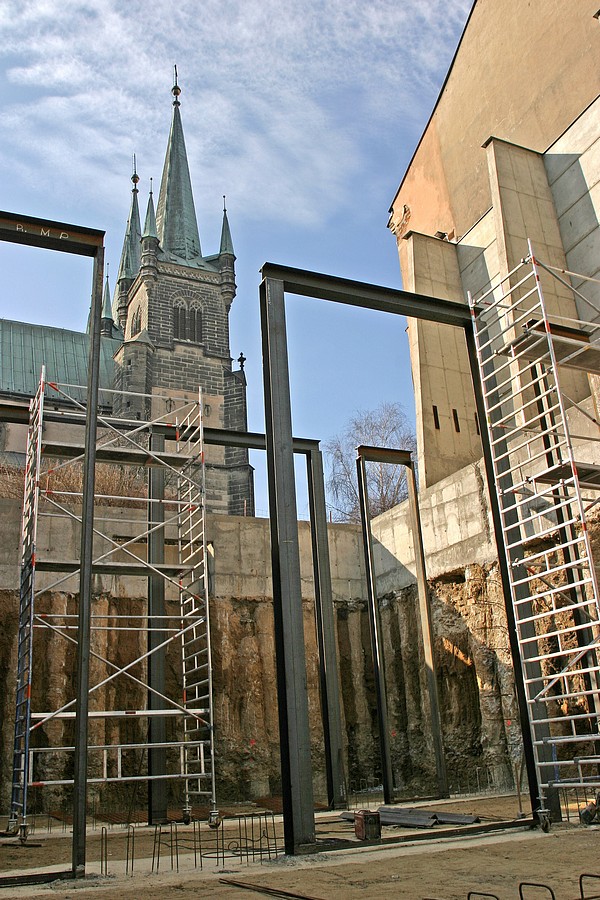

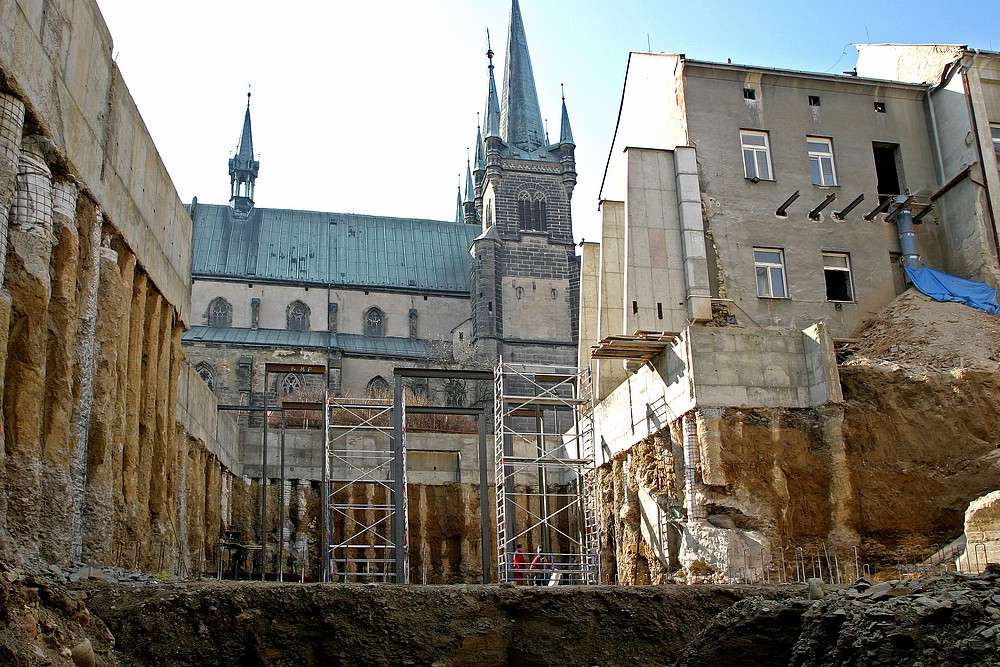

Dokončeno hloubení prostor
parkingu, vybetonovány základové
pásy a vztyčují se ocelové konstru-
kce nosného systému přístavby.
Zároveň probíhá výměna stropů
3. patra staré budovy. |
|

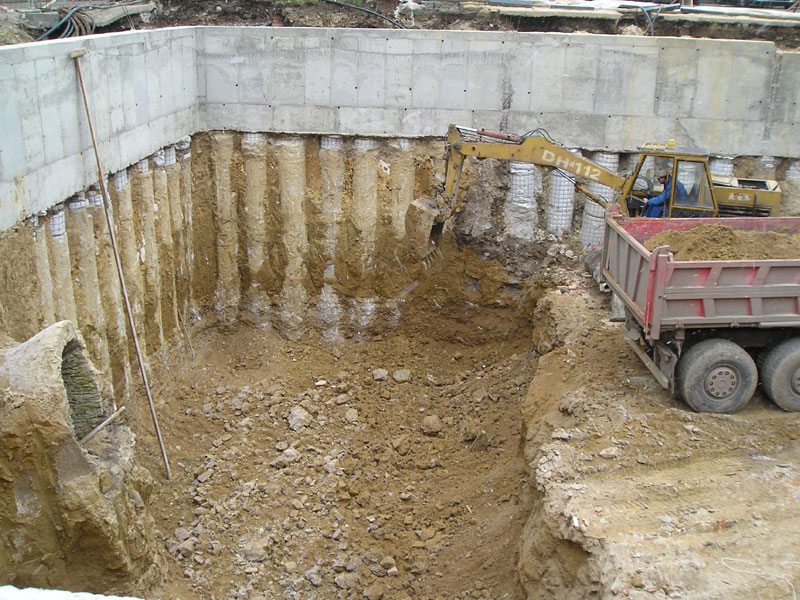

23. 01. 2007
Odebrání poslední vrstvy zeminy.
Demontování, statické zajištění
a betonáž podlah 1. patra staré
budovy. Očištění všech vnitřních
povrchů. |
|

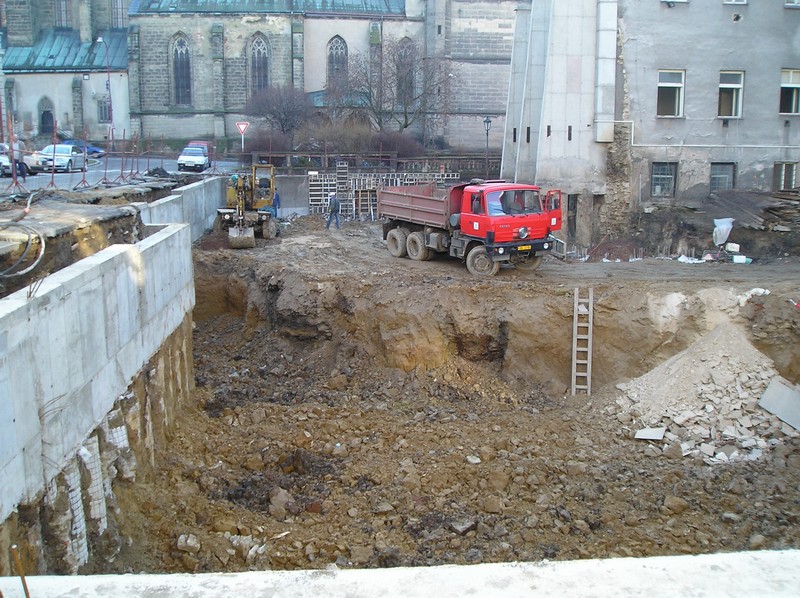

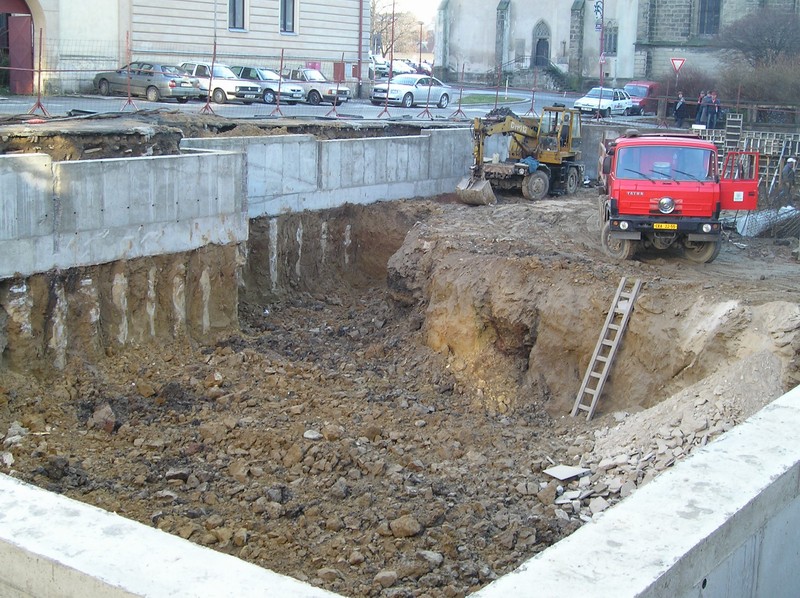

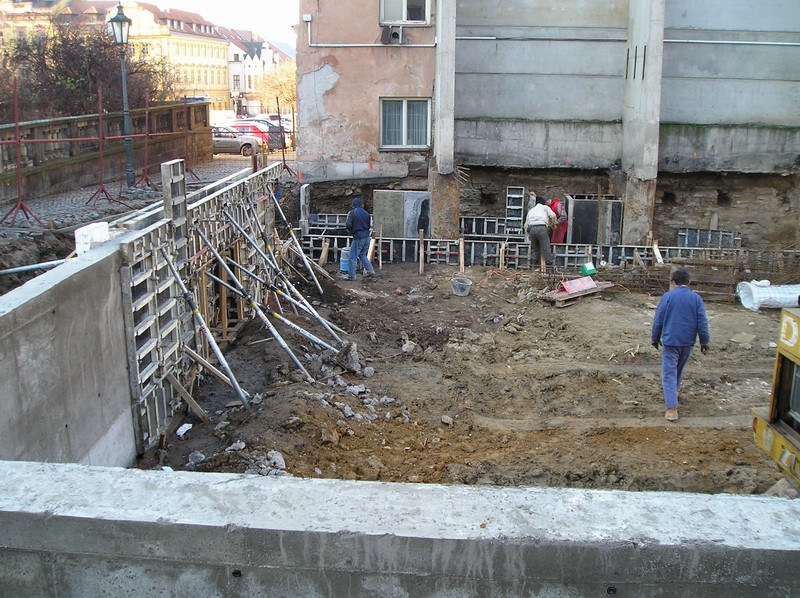

11. 12. 2006
Betonování obvodového věnce
- prostor pro budoucí parking.
Skrývka zeminy na -5 m. |
|

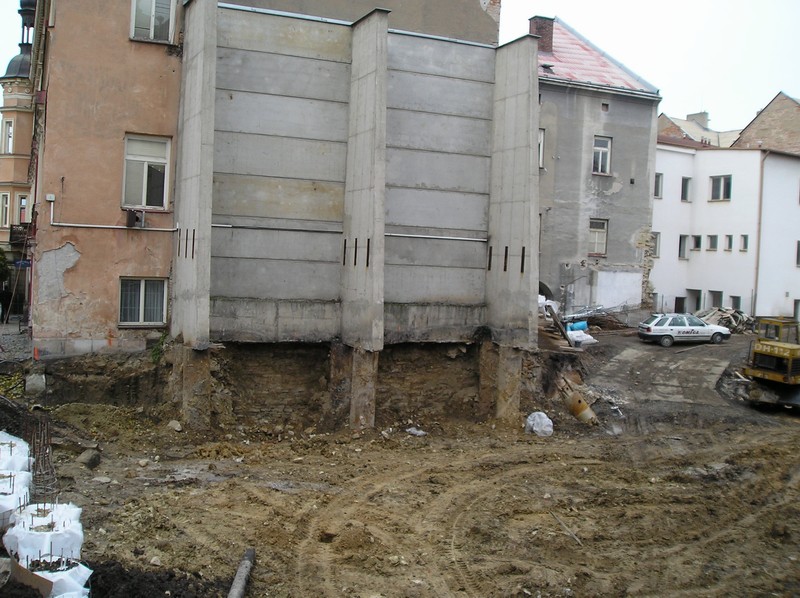

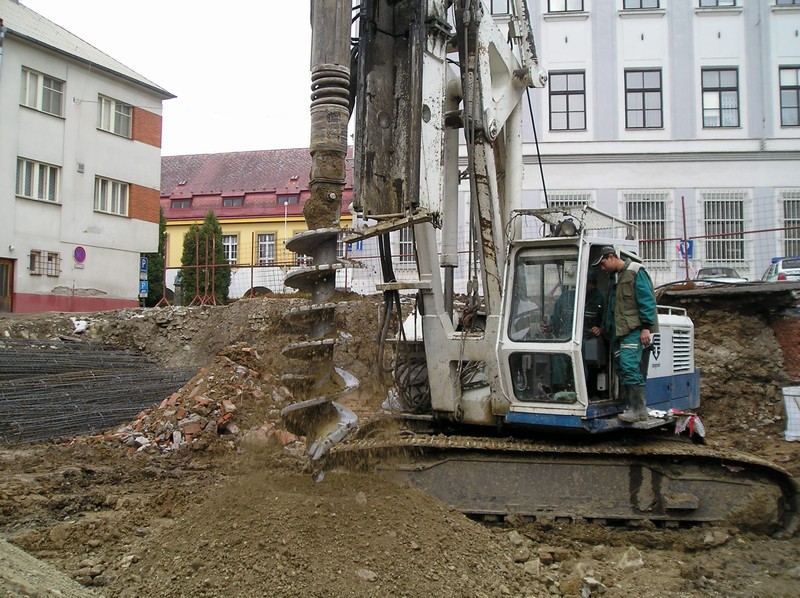

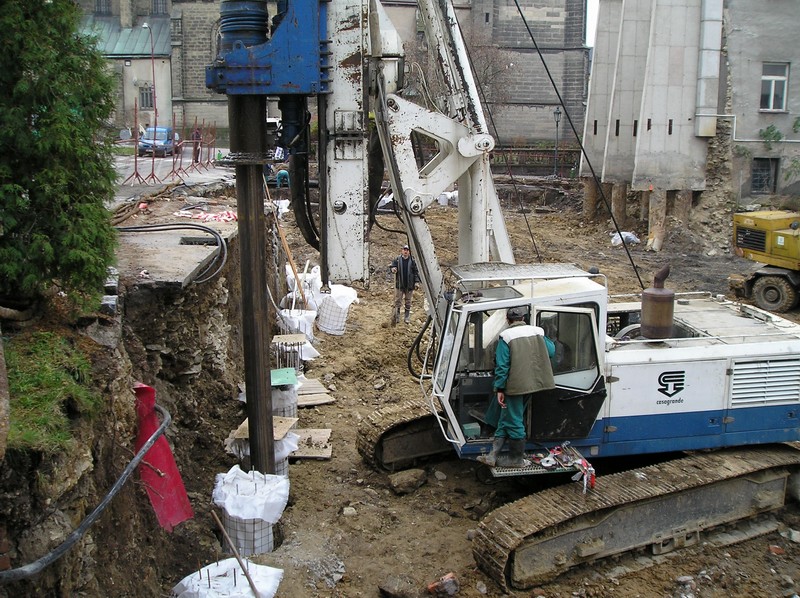

11. 11. 2006
Výstavba milánských stěn
do hloubky -12 m. |
|

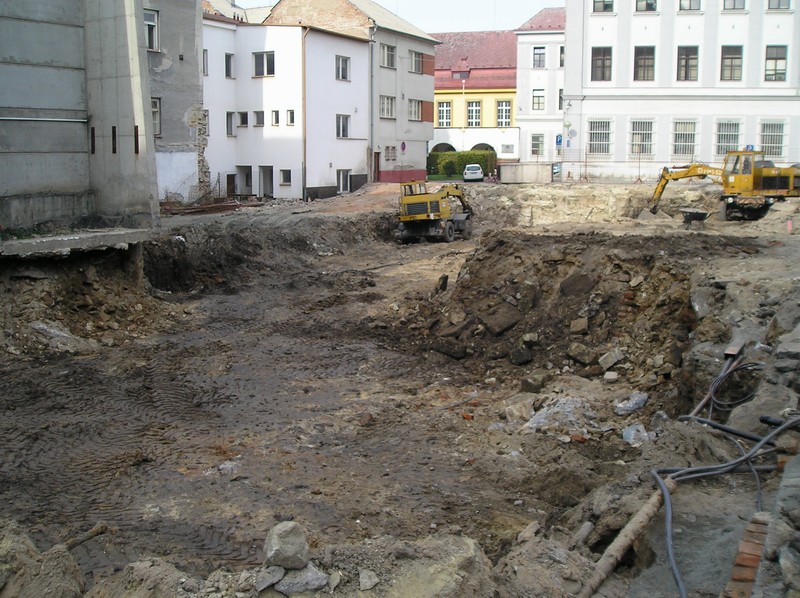

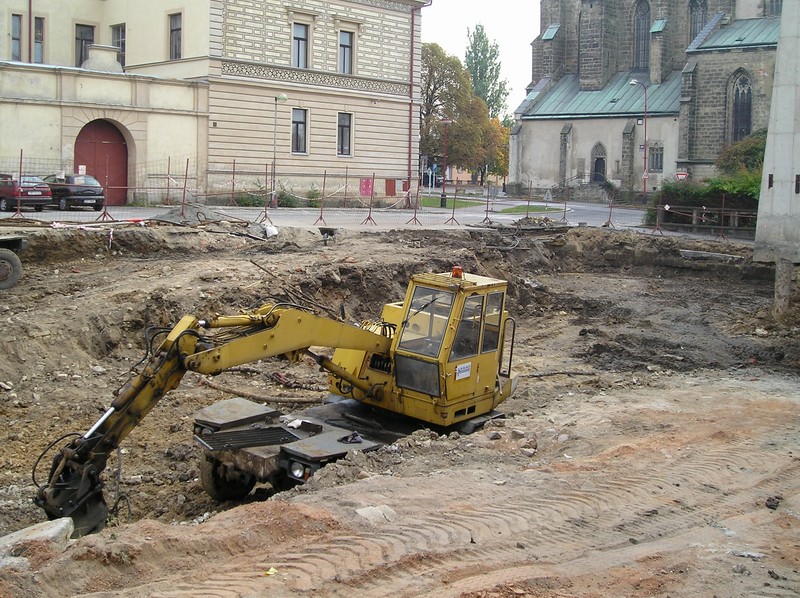

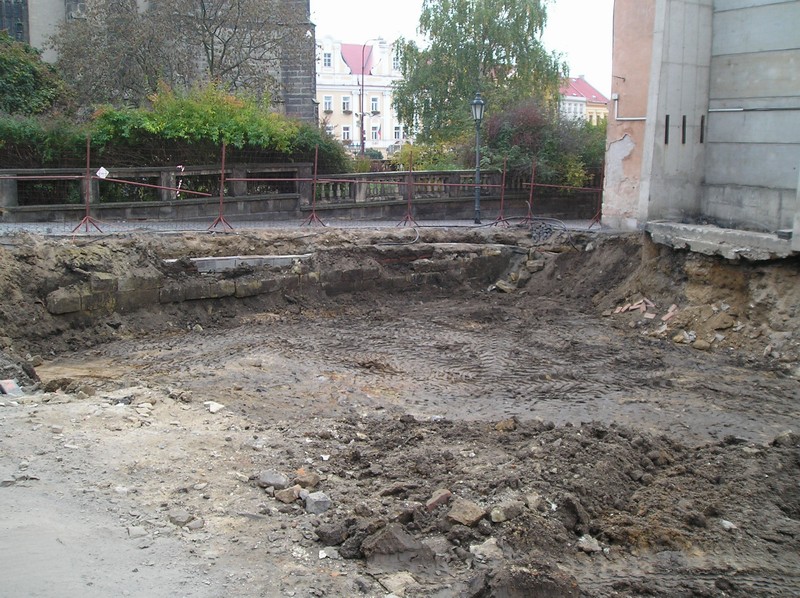

21. 10. 2006
Skrývka zeminy pod přístavbou
na -3 m. |
|
